7月以来,天气渐热,在英德市各重点项目的建设现场,也是一片火热景象。建设者们挥汗如雨,争分夺秒抢工期、加班加点赶进度,奋力推进各个项目建设进度。
国能清远电厂发电项目位于英德市沙口镇园山村,一期总投资89亿元,二期总投资72亿元,各建设2台100万千瓦超超临界燃煤发电机组,同步建设烟气除尘、脱硫和脱硝设施项目。目前一期工程累计投入资金68亿元,完成了主厂房、集控楼、冷却塔、烟囱等主体工程建设,预计今年9月底第一台机组并网调试。项目达产后,预计年产值达到50亿、税收7亿,将充分拉动粤北及英德地区社会经济快速发展。二期工程累计投入7亿元,预计2025年建成投产。
广晟新材异地搬迁升级改造项目位于清远英德高新技术产业开发区南区开发大道2号,总投资10.2亿元,建设钽铌氧化物、钽铌金属、钽铌光电晶体、钽铌高端超合金等材料加工厂房。项目计划分为三期进行建设,项目于2020年12月正式动工建设,目前已建成试产,达产后年产值将达8.9亿元,税收约4500万元,提供就位岗位约200个。项目一期建成投产后,将依次启动二期钽铌光电晶体材料生产线、三期钽铌合金及超导材料生产线论证、建设。

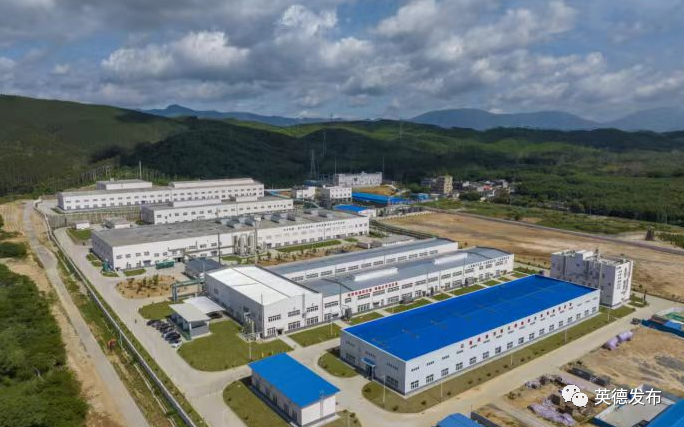

广晟新材异地搬迁升级改造项目现场
科城铜业英德产能基地位于广清经济特别合作区广德(英德)产业园中南片区,是科学城(广州)投资集团有限公司继投资科城精铜(广州)有限公司、台一铜业(广州)有限公司之后,投资建设的第三个铜基新材料加工工厂。项目占地面积157亩,分两期开发建设,一期投资总额12亿元,年产能4.5万吨特种漆包线,年产值超过28亿元。

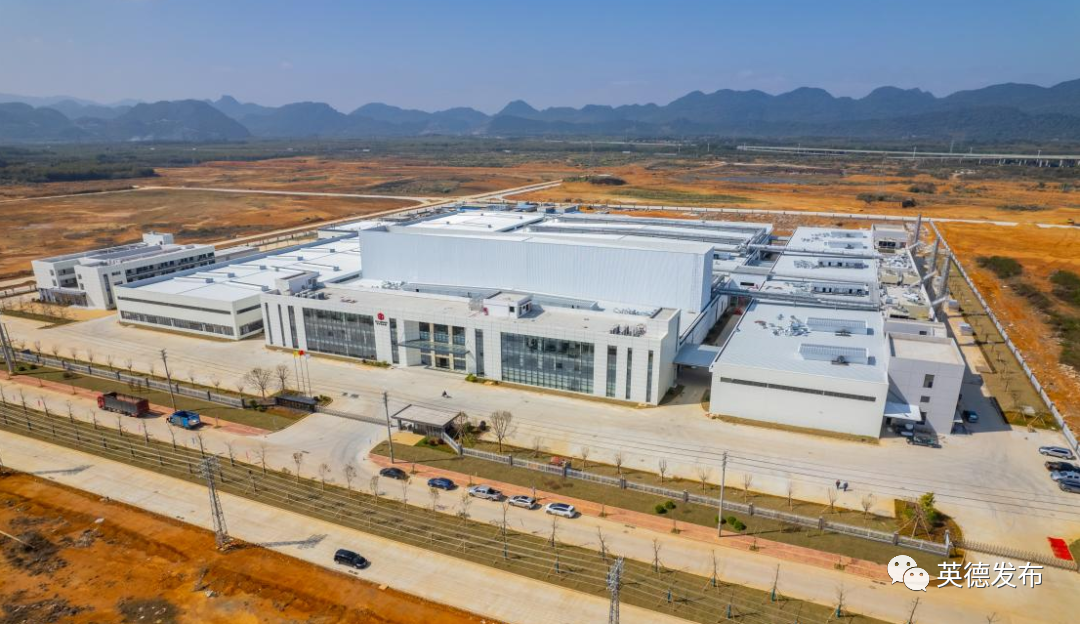

科城铜业现场
据悉,2023年英德安排省、清远市和英德市本级重点项目共48个,项目总投资490.61亿元,年度计划投资97亿元,其中新增项目28个。1-7月完成投资54.87亿元,占年度计划的56.57%。
今年以来,英德市牢固树立“项目为王”理念,把项目建设作为调结构、稳增长、惠民生的重要举措,凝心聚力抓质量,全力以赴促进度,推动一批重点项目相继落地并加快建设,助推县域经济高质量发展。2023年上半年英德市实现生产总值197.3亿元,同比增长4.1%,比一季度加快2个百分点,在清远八个县(市、区)中排名第一;实现农林牧渔业及服务业总产值71.9亿元,同比增长9%,在八个县(市、区)中排名第一;实现规上工业增加值61.3亿元,同比增长5.8%,在八个县(市、区)中排名第四;实现固定资产投资同比增长23.2%,在八个县(市、区)中排名第二。
英德始终把项目推进工作作为第一要务,树立“项目为王”理念,营造大抓项目、抓大项目的浓厚氛围,同时持续优化提升营商环境,以“勇争一流,走在前列”为工作目标,按照“谋划一批、储备一批、开工一批、投产一批”的项目动态管理机制,着力提升项目管理服务水平。
★构建“大招商”格局。坚持招商引资“一把手工程”,市委主要负责同志带队开展上门招商、精准招商,组建2支队伍驻点广州、深圳开展招商,积极对接珠三角产业梯度有序转移。上半年新引进项目36个,计划总投资63.4亿元。
★强化要素保障。建立由市政府主要负责同志负总责的项目落地保障机制,全面梳理全市土地资源,建立项目要素缺口清单台账,定期召开协调会,全力保障重点项目建设要素。上半年出让土地7宗47.46万平方米,解决用地规模1207亩,处置“批而未供”土地772亩、闲置土地1522亩。
★创新项目管理。建立市领导牵头、责任单位统筹推进、建设单位具体推进、重点项目办督导的工作机制。每个市四套班子领导分别联系1-4个重点项目,及时督导重点项目进展,协调解决项目推进中遇到的困难和问题。
★严格调度管理。严格执行“每月通报、半年调整、年度考核”制度,动态掌握项目进展,按月通报项目进度,对后进单位由政府办挂牌督办,倒逼工作落实。每半年根据项目进展情况进行动态调研,对因要到制约无法动工的项目调出重点项目,将条件成熟、进展顺利的项目调整为重点项目。重点项目建设情况纳入考核,考核成绩纳入年度绩效。
★加强督导检查。市委大督查办公室、市重点项目办对重点项目推进情况定期开展督导检查。对推进不力、工作不实的单位要限期整改,并及时向市委市政府报告有关情况。
力借东风劲扬帆,强势崛起正当时。如今的英德,正以重点项目建设为支撑,大力度谋划、快进度抢抓、新理念推进、优服务保障,以一个个实实在在重大项目开工建设和竣工投产,持续夯实县域经济发展基础,全力推动英德经济高质量发展。
